讯益速度 ▏四川中哲新材料科技有限公司1.5万吨生产线电解槽升级技术改造顺利完成
2024-02-01
由四川省讯益节能科技有限公司承揽的四川中哲新材料科技有限公司1.5万吨电解槽升级技术改造项目,整个流程从物资准备、产品制造、旧槽改造、产品安装总历时30天,于2024年1月31日全面竣工,**收官。
2024年1月8日在我司技术中心总工程师张星友的带领下,技改团队入驻四川中哲新材料科技有限公司厂区,为四川中哲新材料科技有限公司指导安装带来了有序、快捷、高效的技术支持,顺利完成了技改工作。整个安装项目历时24天,在短时间内充分展示出我司的响应速度、组织能力和高效管理水平,集中体现了我司的高标准、统一性、反应快的企业效率。
同时,我司的整个技改项目为四川中哲新材料科技有限公司在2024年2月中旬的安全投产奠定了坚实的基础,我们在此预祝四川中哲新材料科技有限公司开年的**次投产顺利完成,稳步实现贵公司2024年的既定目标。
安装过程回顾:

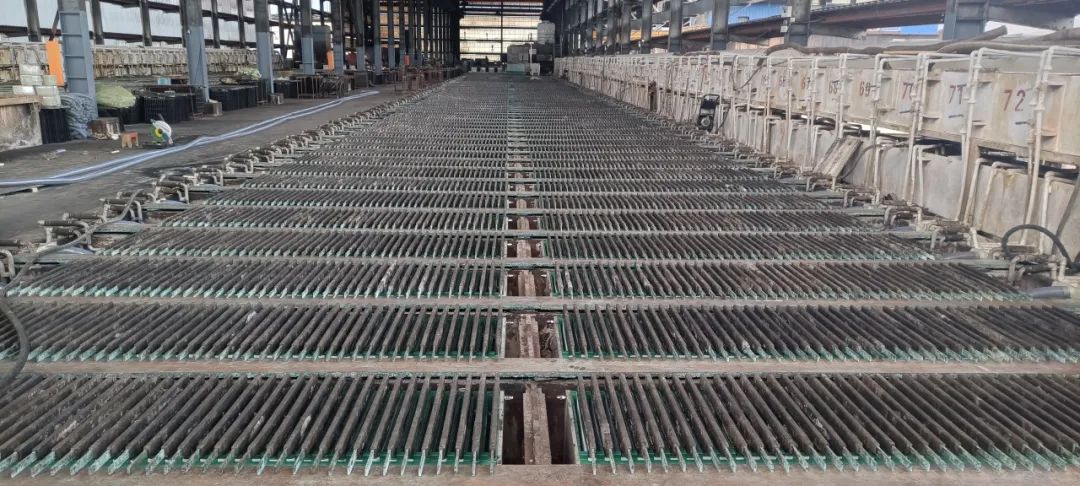

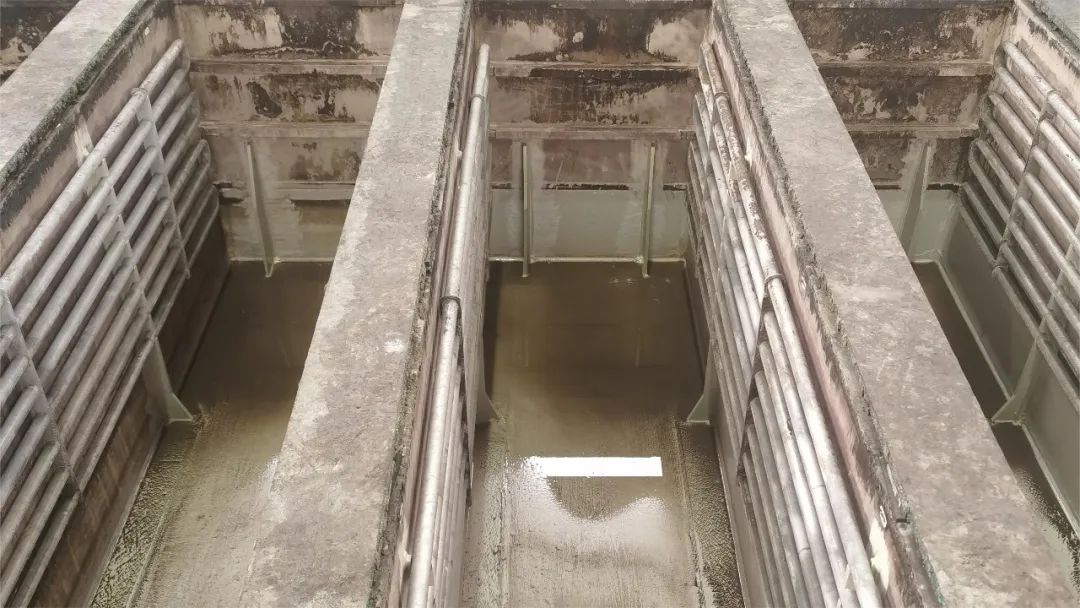

2024年1月8日,我司技术人员进驻四川中哲,耗时8天,完成312个旧电解槽拆除工作。

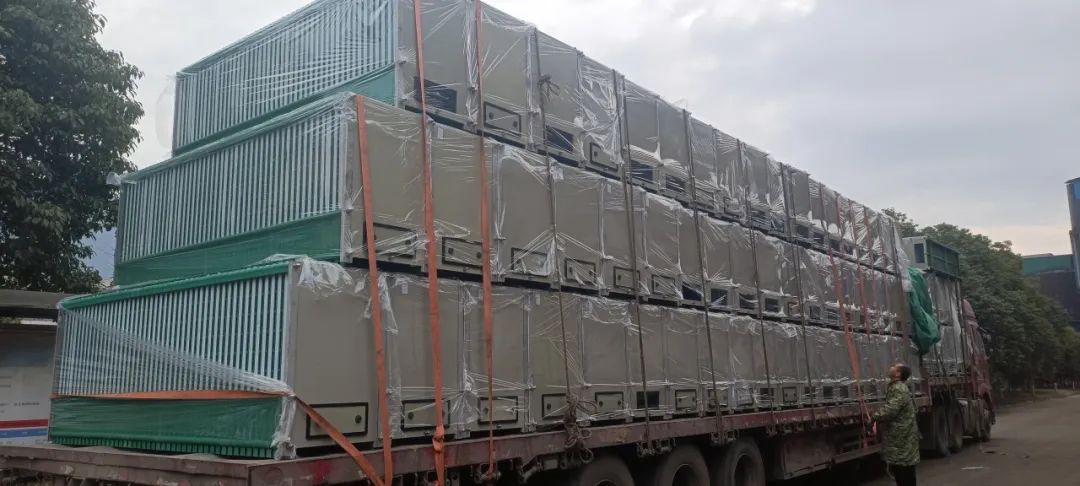

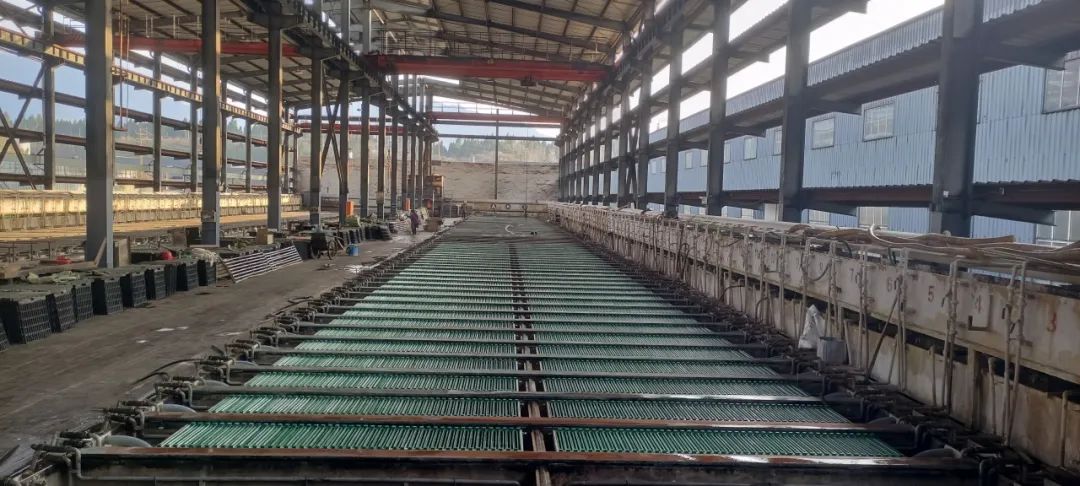

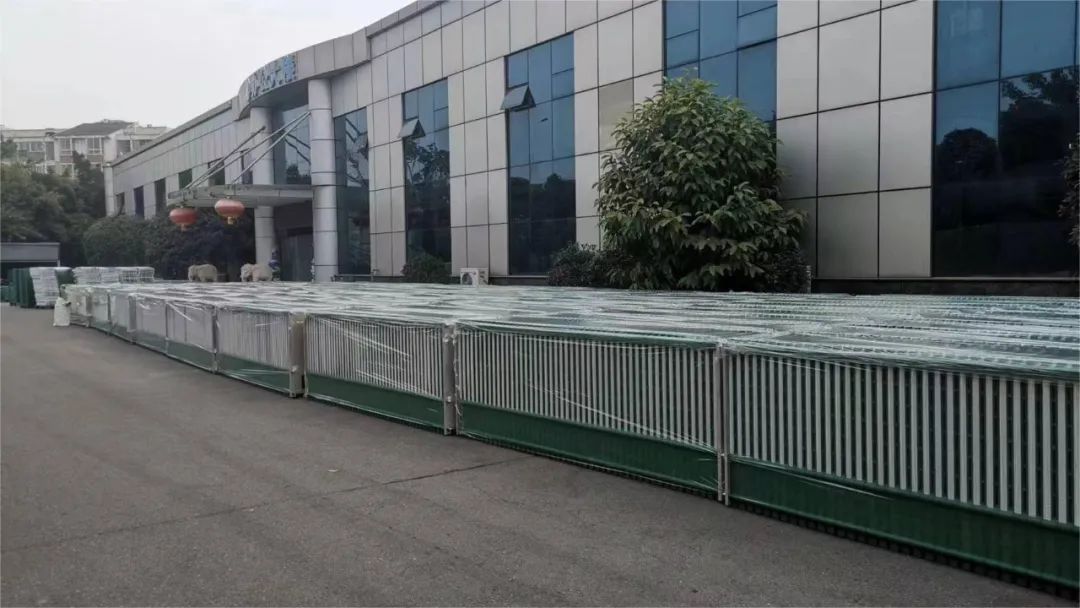

2024年1月17日,**批隔膜系统组合体成品发货,1月23日**批产品安装完成。

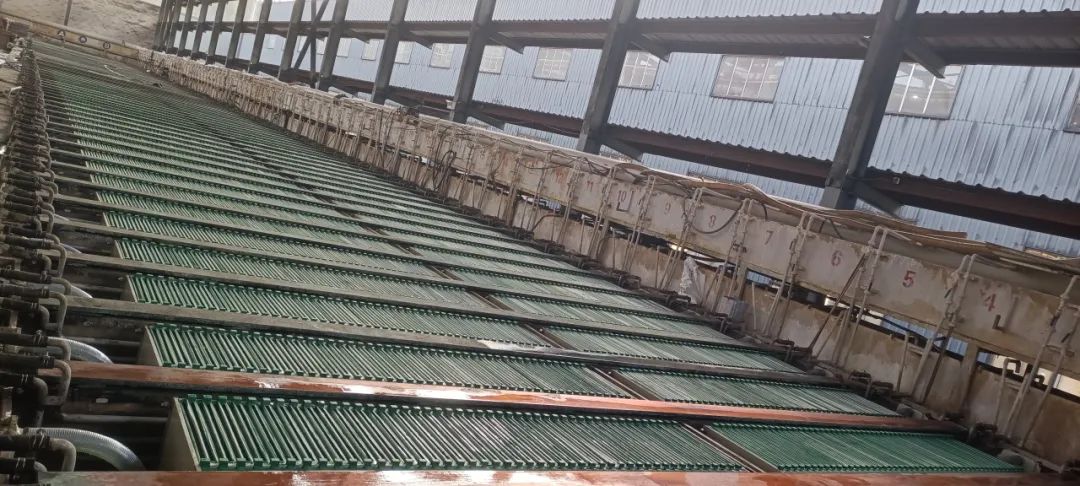

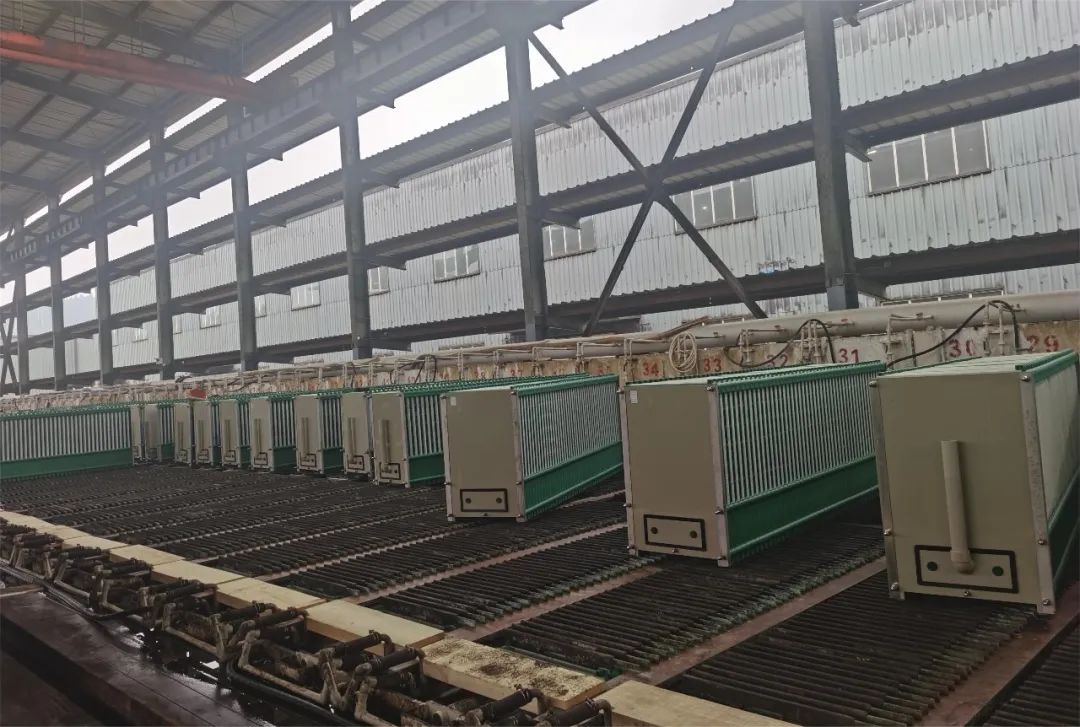

2024年1月24日,第二批隔膜系统组合体成品发货。1月27日第二批产品安装完成。

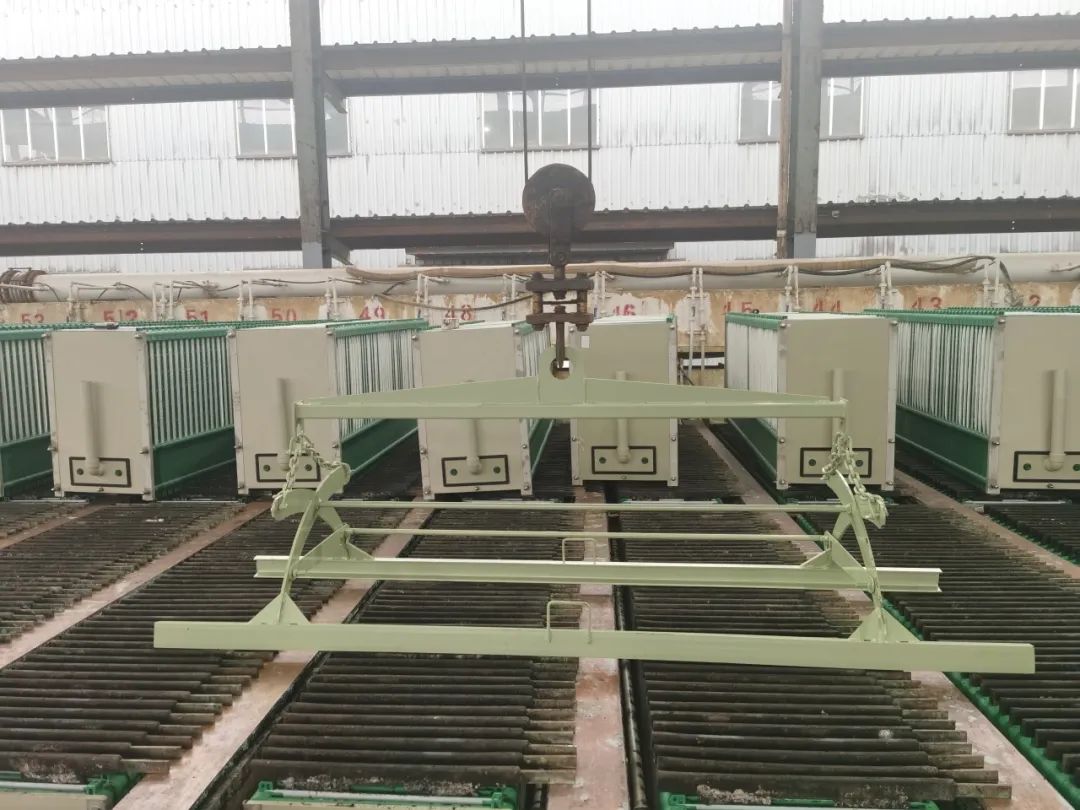

2024年1月27日,辅助工具到场,交付使用。

2024年1月29日,第三批隔膜系统组合体成品发货。1月31日整批产品安装完成。
